Bạn có biết 80% sự cố rò rỉ hồ bơi bắt nguồn từ việc nhà thầu bỏ qua bước “Thử áp lực đường ống” hoặc xử lý sai “Mạch ngừng bê tông”? Xây hồ bơi là một khoản đầu tư tiền tỷ, đừng để sự thiếu hiểu biết kỹ thuật biến công trình mơ ước thành gánh nặng sửa chữa triền miên.
Với tư cách là chuyên gia thi công, PoolWorld sẽ “mổ xẻ” quy trình xây dựng thành 8 bước chuẩn mực, kèm theo các Check-point (Điểm kiểm tra) quan trọng tại mỗi giai đoạn để bạn có thể tự tin giám sát nhà thầu.
🏗️ SƠ ĐỒ TÓM TẮT 8 BƯỚC THI CÔNG
1. Đào đất ➔ 2. Móng & Sắt ➔ 3. Ống chờ (QUAN TRỌNG) ➔ 4. Bê tông ➔ 5. Chống thấm ➔ 6. Test nước ➔ 7. Ốp lát ➔ 8. Thiết bị
Mục lục
Bước 1: Đào Đất & Định Vị Tim Cốt
Công việc tưởng chừng đơn giản nhưng quyết định hình hài hồ bơi.
- Định vị: Xác định chính xác vị trí, cao độ mặt nước theo bản vẽ thiết kế và phong thủy hồ bơi (tránh phạm vào các cung xấu).
- Đào mở rộng: Phải đào rộng hơn kích thước lọt lòng của hồ khoảng 70cm – 1m về mỗi bên. Khoảng hở này là không gian cần thiết để thợ đóng cốp pha, đi hệ thống đường ống bao ngoài và xử lý chống thấm ngược sau này.
Bước 2: Thi Công Kết Cấu Móng & Cốt Thép (Xương Sống)
- Bê tông lót: Đổ lớp bê tông lót mác 100 dày 5-10cm hoặc rải đá 4×6 đầm chặt. Mục đích: Tạo mặt phẳng sạch sẽ và ngăn bê tông móng bị mất nước xi măng thấm vào đất.
- Đan thép: Sử dụng thép phi 10 hoặc 12 (tùy thiết kế), đan 2 lớp (lớp trên và lớp dưới), khoảng cách mắt lưới a150 – a200.

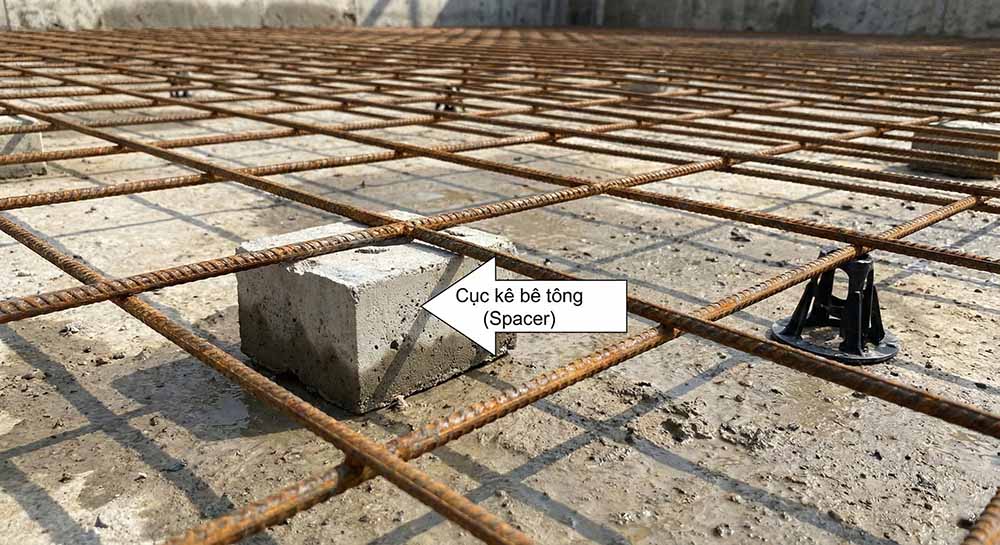

- ⚠️ CHECK-POINT: Kiểm tra kỹ các Cục kê bê tông. Thép phải được kê cao khỏi mặt sàn 5cm để đảm bảo lớp bê tông bao phủ hoàn toàn (Lớp bảo vệ), tránh thép tiếp xúc với đất gây rỉ sét phá hủy công trình từ bên trong.
Bước 3: Lắp Đặt Đường Ống Chờ (Plumbing) – GIAI ĐOẠN SỐNG CÒN
Đây là bước mà nhiều nhà thầu ẩu thường làm qua loa, dẫn đến hậu quả khôn lường. Toàn bộ ống thu đáy, mắt trả nước, ống hút vệ sinh, ống luồn dây đèn phải được định vị và lắp đặt TRƯỚC khi đổ bê tông.
- Quy tắc vàng: Vệ sinh sạch đầu ống và dán keo PVC thật kỹ.
- ⚠️ CHECK-POINT BẮT BUỘC: Trước khi cho phép đổ bê tông, bạn phải yêu cầu nhà thầu Bơm nước vào đường ống và Nén áp suất (Pressure Test) từ 3-5 bar trong 24 giờ.
- Nếu kim đồng hồ áp suất không tụt ➔ Hệ thống kín ➔ ĐẠT.
- Nếu kim tụt ➔ Có mối nối bị hở ➔ Phải tìm và sửa ngay.👉 Cảnh báo: 9 sai lầm chết người khi xây dựng hồ bơi cần tránh.
Bước 4: Ghép Cốp Pha & Đổ Bê Tông (Monolithic)
- Kỹ thuật đổ: Khuyên dùng Bê tông tươi thương phẩm (Mác 250 trở lên) có pha phụ gia chống thấm (B6 hoặc B8).
- Đầm dùi: Yêu cầu thợ đầm kỹ để bê tông đặc chắc, không bị rỗ tổ ong (nguyên nhân hàng đầu gây thấm).

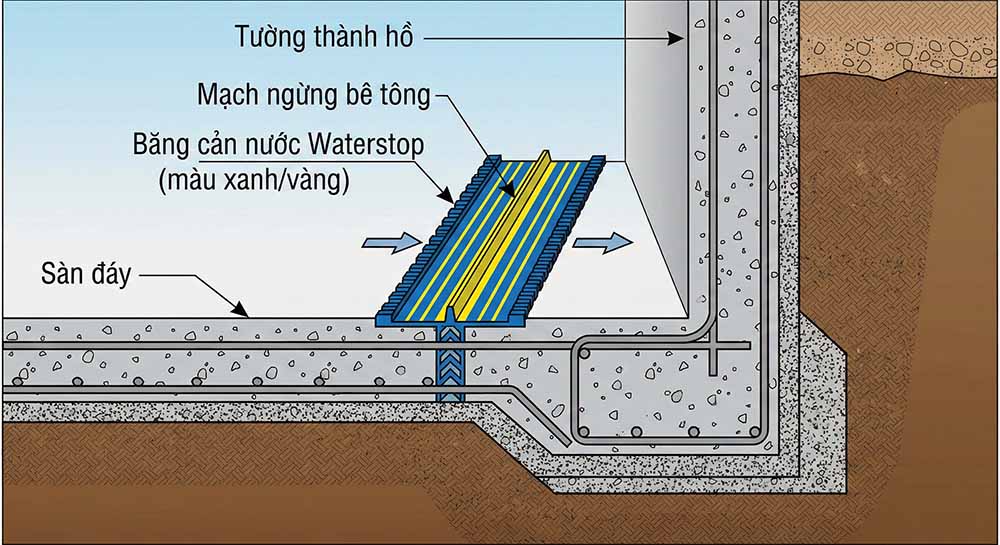

- Xử lý mạch ngừng (Construction Joint): Nếu không thể đổ bê tông đáy và thành cùng một lúc (liền khối), bắt buộc phải đặt Băng cản nước (Waterstop) hoặc Thanh trương nở (Hyperstop) tại vị trí tiếp giáp (chân tường).

👉 Tìm hiểu sâu: Giải pháp chống thấm hồ bơi triệt để: Xử lý mạch ngừng.
Bước 5: Thi Công Chống Thấm (Waterproofing)
Sau khi bảo dưỡng bê tông đủ 21-28 ngày, tiến hành chống thấm bề mặt (lớp phòng thủ thứ 2).
- Vật liệu: Quét 3 lớp vật liệu chống thấm gốc xi măng 2 thành phần (như SikaTop Seal 107, Mapelastic…) hoặc lăn màng Polyurethane.
- Gia cố: Dán lưới thủy tinh (Fiberglass mesh) tại các góc chân tường và xung quanh cổ ống xuyên sàn để chống nứt do co ngót.
Bước 6: Ngâm Nước Thử Tải (Nghiệm Thu Tĩnh)
Đừng vội ốp gạch ngay! Hãy bơm đầy nước vào hồ và để yên trong 3-5 ngày.
- ⚠️ CHECK-POINT: Đánh dấu mực nước. Nếu sau 24h mực nước giảm quá 1cm (trừ hao bốc hơi tự nhiên), chứng tỏ hồ đang bị rò rỉ. Phải tháo nước và xử lý lại lớp chống thấm ngay.👉 Hướng dẫn kiểm tra: Làm sao biết hồ bơi bị rò rỉ hay chỉ là bốc hơi?.
Bước 7: Ốp Lát & Hoàn Thiện Bề Mặt
- Keo dán gạch: Sử dụng keo dán gạch chuyên dụng dùng cho hồ bơi (gốc xi măng polyme hoặc Epoxy) có độ bám dính cao và kháng nước. Tuyệt đối không dùng hồ dầu xi măng thường vì dễ bị bong tróc sau vài năm.
- Chà ron: Dùng keo chà ron chống rêu mốc để đảm bảo thẩm mỹ và vệ sinh.👉 Lựa chọn vật liệu: Gạch Mosaic hay Đá tự nhiên: So sánh chi phí và thẩm mỹ.
Bước 8: Lắp Đặt Thiết Bị & Vận Hành Chạy Thử
- Lắp đặt: Đưa máy bơm, bình lọc, máy điện phân muối vào phòng kỹ thuật. Đấu nối tủ điện điều khiển (Timer hẹn giờ, Aptomat chống giật).👉 Xem danh sách: Các thiết bị hồ bơi cần phải có.
- Vận hành: Bơm nước sạch vào hồ, tiến hành xử lý nước lần đầu (Cân bằng pH, Sốc Clo) để nước đạt chuẩn trong xanh trước khi bàn giao cho gia chủ.
Câu Hỏi Thường Gặp (FAQ)
Thời gian thi công hồ bơi mất bao lâu?
Trung bình 30 – 45 ngày làm việc cho một hồ bơi gia đình tiêu chuẩn (không tính ngày nghỉ, ngày mưa hay chờ bê tông khô).
Có nên đổ bê tông đáy và thành cùng lúc không?
Rất nên. Đổ liền khối (Monolithic) giúp loại bỏ mạch ngừng, tăng khả năng chống thấm lên mức cao nhất. Tuy nhiên kỹ thuật này rất khó, đòi hỏi cốp pha phải cực kỳ chắc chắn để bê tông thành không bị phình hoặc chảy ngược xuống đáy. Chỉ những nhà thầu chuyên nghiệp mới dám nhận làm.
Kết Luận
Một hồ bơi đẹp bắt đầu từ một quy trình thi công chuẩn mực. Hy vọng với 8 bước hướng dẫn chi tiết và bảng Checklist giám sát trên, bạn đã có đủ công cụ để đảm bảo chất lượng cho công trình của mình.
